Framnäs - ny badanläggning

Lidköpings kommun planerar för en ny modern badanläggning med badhus, bassängbad och friluftsbad, i Framnäsområdet öster om Vänermuseet.

Ambitionen är att skapa en badanläggning och mötesplats för alla åldrar, årets alla dagar. Med fokus på friskvård, hälsa, lek, avkoppling och gemenskap. Att bygga en ny badanläggning i Framnäs ligger också i linje med att öka attraktiviteten i området Framnäs. En ny strandpromenad, strandpark, långbrygga, aktivitetsytor och bostäder har anlagts eller planeras i området. Det är en del av förverkligandet av den fördjupade översiktsplanen för Lidköping, där staden ska närma sig vattnet.

Planering och projektering

Efter att kommunfullmäktige under våren 2025 godkänt projektstarten pågår sedan augusti den tekniska och arkitektoniska projekteringen av badanläggningen. Denna fas är avgörande för att göra visionen från förstudien konkret i form av byggbara ritningar och genomförbara lösningar.

Projekteringsfasen omfattar:

  • Utformning av byggnaden och bassänger: Arkitekter och ingenjörer arbetar fram ritningar för både inomhus- och utomhusdelarna, inklusive simbassänger, multibassänger, familjebad, rutschkanor och friskvårdsytor.
  • Tekniska system och hållbarhetslösningar: Projekteringen inkluderar planering av energieffektiva system, vattenrening, ventilation och uppvärmning, med särskilt fokus på hållbarhet och driftsekonomi.
  • Tillgänglighet och säkerhet: Utformningen ska möta krav på tillgänglighet för alla åldrar och funktionsvariationer, samt säkerhetsstandarder för publika badanläggningar.
  • Samordning med detaljplanearbetet: Parallellt med projekteringen pågår arbete med att färdigställa och granska detaljplanen för området, vilket är nödvändigt för att bygglov ska kunna beviljas.

Ett eventuellt beslut om produktionsstart för anläggningen förväntas fattas i juni 2026. Därefter följer cirka två och ett halvt år produktion för att preliminärt kunna ha ett inomhusbad klart årsskiftet 2028/2029, utomhusbadet beräknas kunna vara i drift till sommaren 2029.

Visionen är en badanläggning för alla – årets alla dagar

Badanläggningen planeras att byggas på en del av befintligt utomhusbad men också på en yta i östlig riktning. Den nya anläggningen föreslås innehålla ett badhus med 25-meters simbassäng med åtta banor, två multibassänger med justerbart djup för undervisning, familjebad med rutschkanor, vattenlek och en hoppdel. Det föreslås också ett utebad med badbassänger och rutschkanor samt avkopplande miljö med ytor för vattenlek, sol och samvaro.

Anläggningen kommer enligt förstudiens förslag även att innehålla en avslappningsdel och friskvårdslokaler tillsammans med omklädningsrum, personalutrymmen och teknikutrymmen. Den nya badanläggningen väntas ta emot cirka 275 000 besökare per år.

Gestaltning av badanläggningen

Förstudien ger också förslag på olika gestaltningar av byggnaden med inspiration från närområdet, och präglas av ett helhetstänk i både funktion och utseende.

Den nya badanläggning kommer även att öka attraktionskraften för Lidköping genom att vara del i en helt ny stadsdel som växer fram vid Framnäs och knyts ihop med Vänern via Framnäs strandpark.

Senaste nytt


  • Träd tas ned inför marksanering
    i Framnäsområdet

    Arbetet med Lidköpings nya badanläggning i Framnäsområdet pågår. Under vecka 15–16 tas träd ned för att kunna starta marksaneringen som behövs för att få ett beviljat bygglov för badanläggningen.
    Läs mer

  • Antagen detaljplan för badanläggningen i Framnäs
    Detaljplanen för den framtida badanläggningen i Framnäs har nu antagits av kommunfullmäktige. Beslutet är en viktig milstolpe i utvecklingen av området och skapar tydliga förutsättningar för nästa ste...
    Läs mer

Detaljplan för del av Sannorna 5:1
- Badanläggning Framnäs

Syftet med detaljplanen

Detaljplanen syftar till att möjliggöra byggnation av en badanläggning i Framnäs-området i Lidköpings tätort.

Var är vi i planeringen just nu?

Detaljplanen antogs av kommunfullmäktige den 15 december 2025. Alla synpunkter som inkommit under samråd och granskning har sammanställts och bemötts i ett granskningsutlåtande pdf, 1.1 MB.. Detaljplanen har ännu inte vunnit laga kraft, vilket betyder att den ännu inte gäller. Det pågår en fortsatt dialog med Länsstyrelsen och nästa steg i processen är att detaljplanen antas på nytt av kommunfullmäktige.

Så lämnar du synpunkter vid samråd och granskning

Om du vill framföra en synpunkt på en detaljplan då det pågår samråd eller granskning måste du göra detta skriftligen. Synpunkter skickas till samhalle@lidkoping.se eller postadress: Lidköpings kommun, Sektor samhälle, 531 88 LIDKÖPING.

Förutom att planhandlingar och underlag finns att läsa på denna sida finns de alltid utställda i Stadshuset, Skaragatan 8.

Handlingar och underlag

Karta

Frågor och svar

Enligt förstudiens förslag innehåller badanläggningen ett familjebad med inomhusrutschkanor, simbassäng, två multibassänger, en hoppdel, en klättervägg och en avkopplingsdel med varmvattenbassäng och unisex bastu. Utomhusbadet innehåller flera mindre pooler och utomhusrutschkanor samt en härlig miljö med lek, grönska och böljande landskap, en plats att trivas och koppla av. Det kommer inte att byggas ett äventyrsbad utan förslaget är en modern badanläggning utformad att matcha kommunens invånarantal och placering.

Ja, enligt det förslag som finns just nu kommer badhuset att kompletteras med ett utomhusbad som kommer att vara öppet under sommarmånaderna. Där kommer dock inte finnas simbassänger på samma sätt som i nuvarande Framnäs utebad, istället kommer inomhusbadet att vara öppet året runt för dig som vill motionssimma, för simtävlingar, rehabilitering, simskola och annan verksamhet.

Förstudiens förslag innehåller en 25x21 meters bassäng med åtta banor, cirka 2,5 meter breda till skillnad från nuvarande simbassäng som är 25x14 meter och har sju simbanor á 2 meter. Det ger mer utrymme för skolor och föreningar att boka fler banor och ger ökad tillgång till föreningslivet. Förslaget innehåller utöver simbassängen även två multibassänger med justerbart djup, en större på 16x8 meter och en på 12x8 meter.

Som förslaget ser ut nu, ja. Anläggningen som är föreslagen innehåller en avslappningsdel med varmvattenpool och bastu. Det är inte en relaxvdelning som du som besökare behöver betala extra för utan ingår i ditt besök i badanläggningen.

Vi avser att hyra ut den ytan till en näringsidkare som kan etablera sig i lokalerna. Som kommun har vi inte som uppgift att driva gym så det kommer vi inte att göra.

Det finns inget exakt svar på den frågan i det här skedet utan det kommer att beslutas längre fram. I förstudien har man utgått från att inträde för en vuxen kostar 100 kronor och för barn mellan 50-70 kronor som ordinarie pris.

Det går inte att säga exakt i det här skedet. Det vi vet är att i förstudien bedöms den totala investeringen för badanläggning med badhus, utebad, utvändig miljö, parkering och entré landa på cirka 800 miljoner kronor. Det är viktigt att förstå att det är en total kostnad för en helhet som kommer att ersätta både badhuset och Framnäs utebad som bedöms vara i stort renoveringsbehov och för utebadets del, bortom räddning. Det planeras dessutom för en badanläggning som är öppet året om och som ökar attraktionskraften för platsen Framnäs och staden Lidköping.

Den frågan är vi inte klara med, arbetet inom det området pågår. Det är en attraktiv och sjönära yta där vi vill göra något som adderar ytterligare värde till platsen.

I alla större tätorter finns detaljplaner som reglerar hur marken får bebyggas. Kommunen tar fram en detaljplan för att säkerställa att marken är lämplig att använda för ett specifikt ändamål – i det här fallet en badanläggning. I detaljplanen framgår det vilka regler som gäller för att området ska kunna bebyggas på ett lämpligt sätt. När en detaljplan tas fram utredes en mängd saker, allt från hur marken är beskaffad till vilka eventuella risker som finns. Läs mer om detaljplanen längre upp på den här sidan.

Ja, gällande detaljplanen kan du som privatperson framföra synpunkter, läs mer om hur du gör det längre upp på sidan. Gällande själva badanläggningen så har redan en medborgardialog ägt rum, resultatet av den ligger till grund för badanläggningens utformning.

Det går inte att säga exakt ännu, det är flera steg kvar i processen innan vi har ett datum att förhålla oss till. I juni 2025 togs beslut om projektstart för badhusanläggningen och detaljplanen väntas träda i laga kraft under tredje kvartalet 2025.

Här kan du se en översiktlig tidplan för strandpark, badhus, bostäder och Framnäs IP.

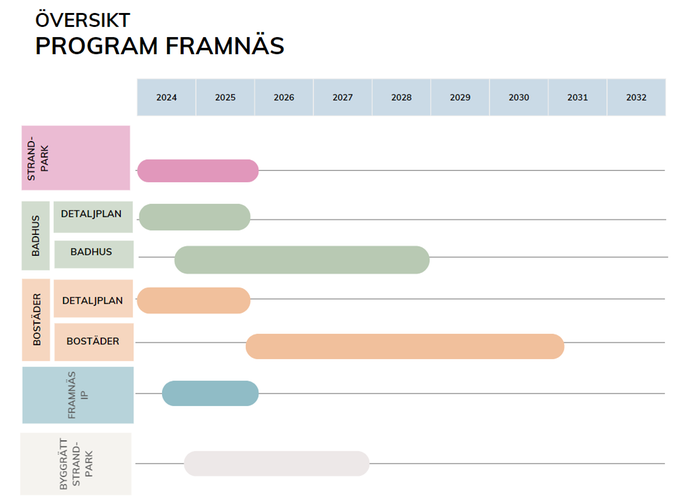

Tidplan framnäs
